鉄道輸送の安全構築に向けた取り組み
2026年初頭、JR東日本は一連の重大な輸送トラブルに直面しました。停電事故が相次ぎ、具体的には1月16日に山手線と京浜東北線、1月30日には常磐線、そして2月8日から9日には宇都宮線において、運行が大幅に影響されました。また、2月2日には京葉線八丁堀駅でのエスカレーター火災も発生し、多くのお客様にご迷惑をおかけしたことを深くお詫び申し上げます。
これらの影響を受け、JR東日本では輸送安全の確保を最優先事項として、さらなる安定したサービスの提供に向けた対策を講じています。具体的には、2026年2月10日に発表した「今後の安全・安定輸送構築に向けた6項目の取り組み」に基づき、現在の進捗状況についてお伝えします。
対策の進捗状況
1. 輸送トラブル発生を受けた処置の実施

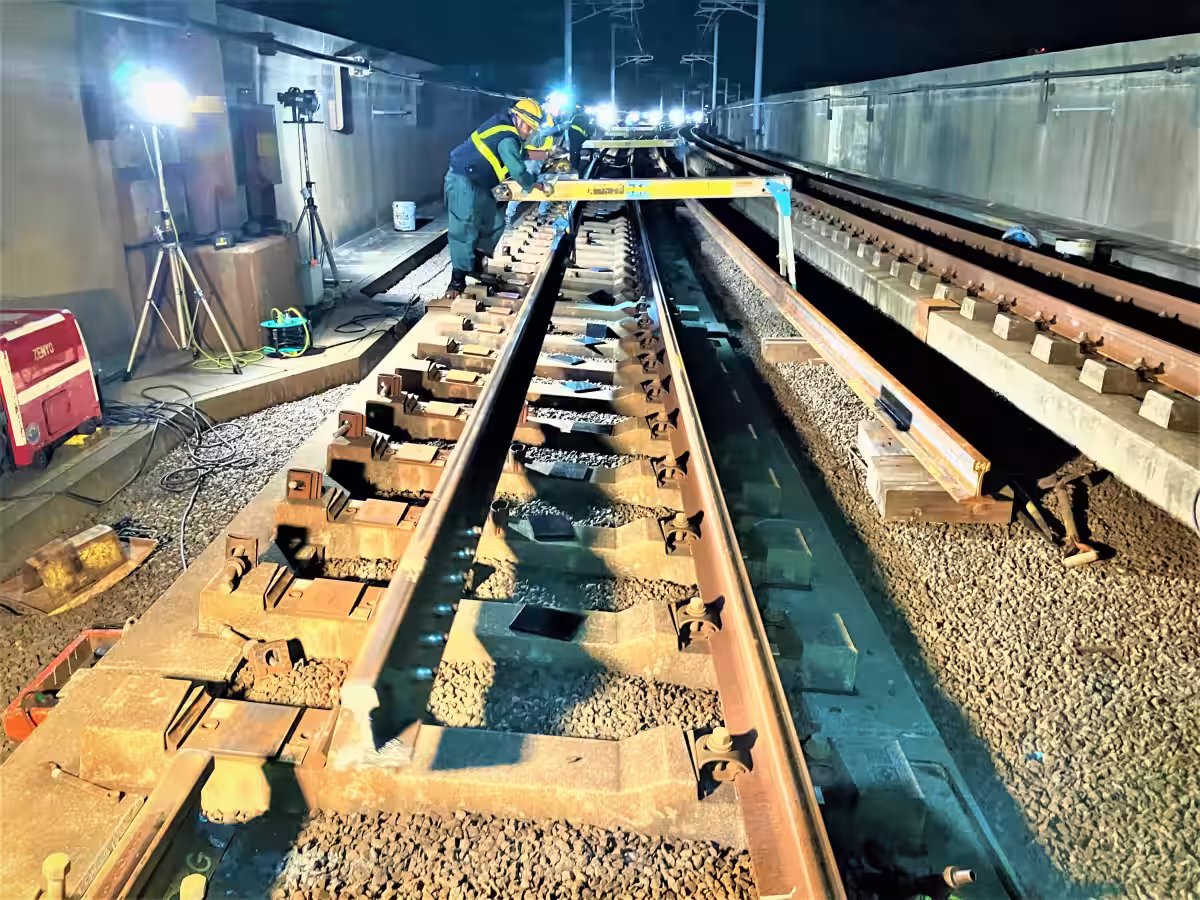

安全・安定輸送の実現に向けて、業務フローの見直しが進められています。特に、取扱い誤りが長時間の運転見合わせにつながる可能性がある重要ポイントのチェック体制を強化しています。
具体的な取組み

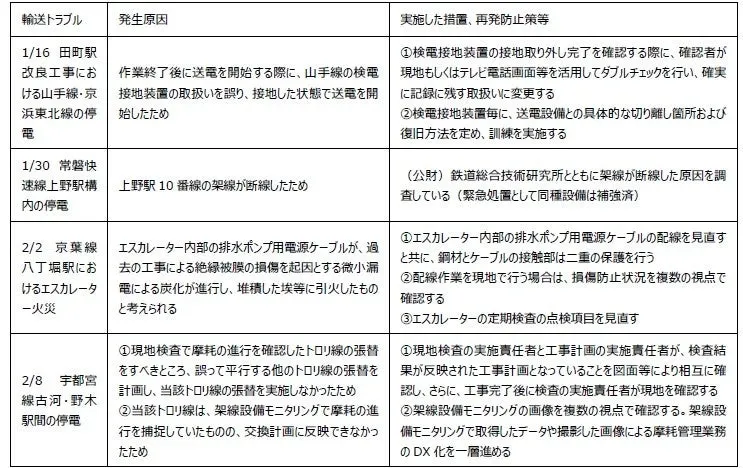

- - 監視システムの活用: 架線設備や信号ボンドのモニタリングを強化し、検査データの管理が適切に行われているかを継続的に確認しています。

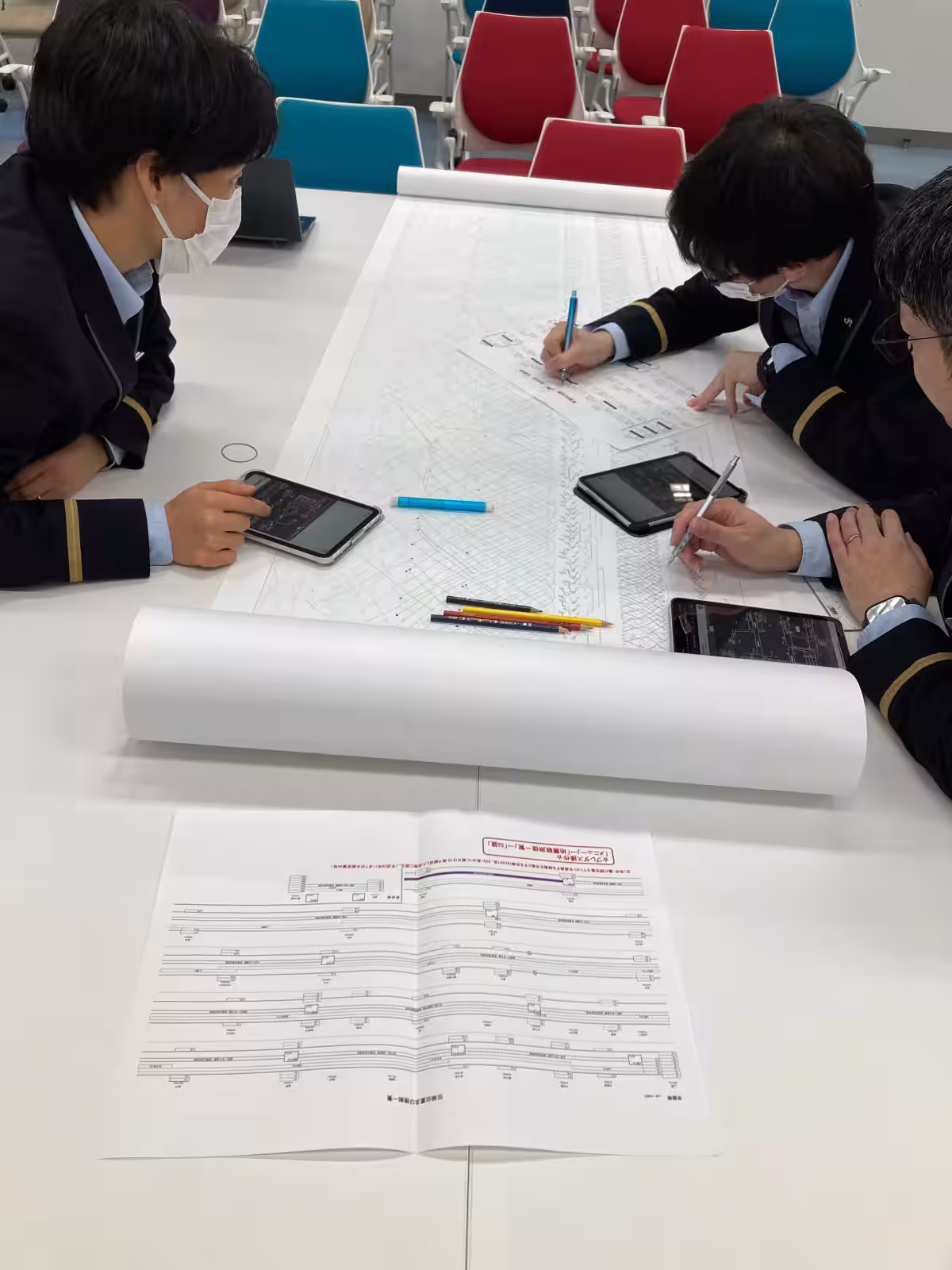

- - ルールの改正: 車両関係の安全規則を明確化し、「整備規程」と「ガイドライン」に分類し、具体的なメンテナンス方法や技術的根拠の整理を進めています。
- - 復旧体制の明確化: 故障時の復旧手順を見直し、救援実施の具体的な判断方法をマニュアル化しました。
2. 異常時の対応力向上

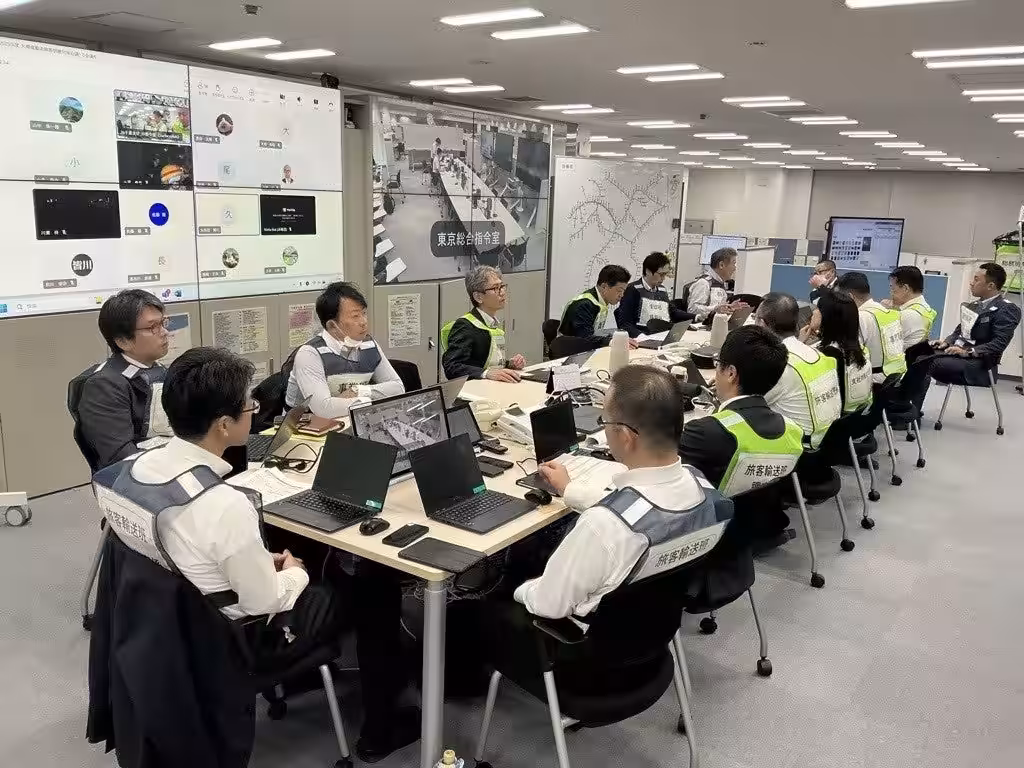

お客様の救済に責任を持つ専任者を対策本部に配置し、混雑時の指揮体制を強化しています。
実施例

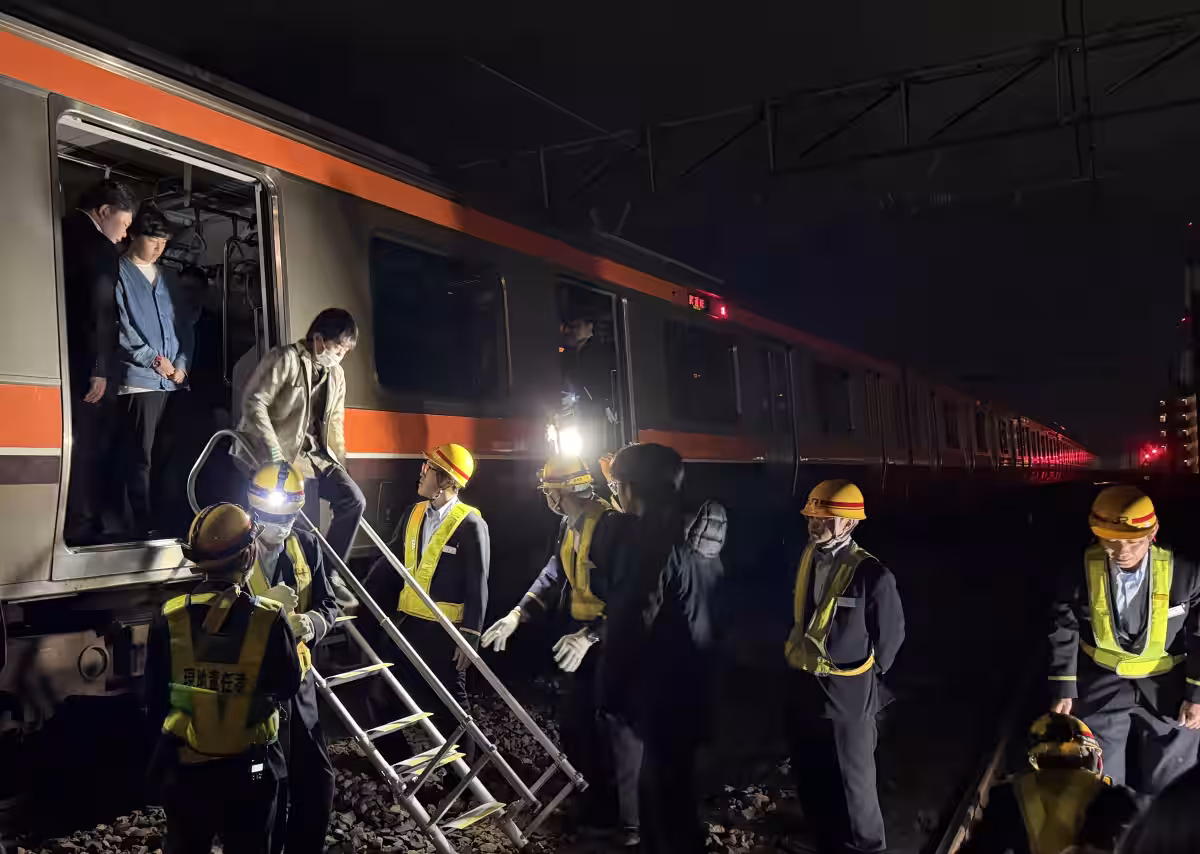

- - 迅速な降車誘導: 事象発生から30分以内にお客様の救済方法を判断し、準備指示を行う体制を確立しました。
- - 定期的な実践訓練: 降車誘導や大規模障害対策の訓練を行い、現地の状況に応じた対応力を養っています。
3. 検査や点検業務のレベルアップ

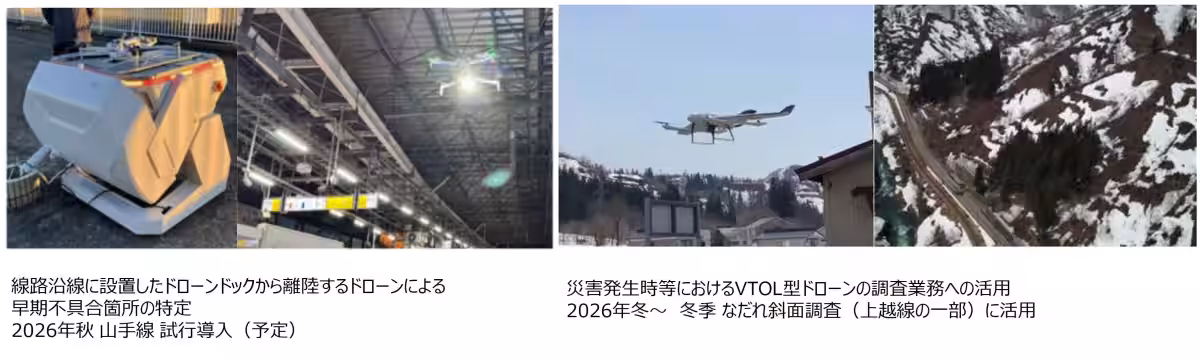

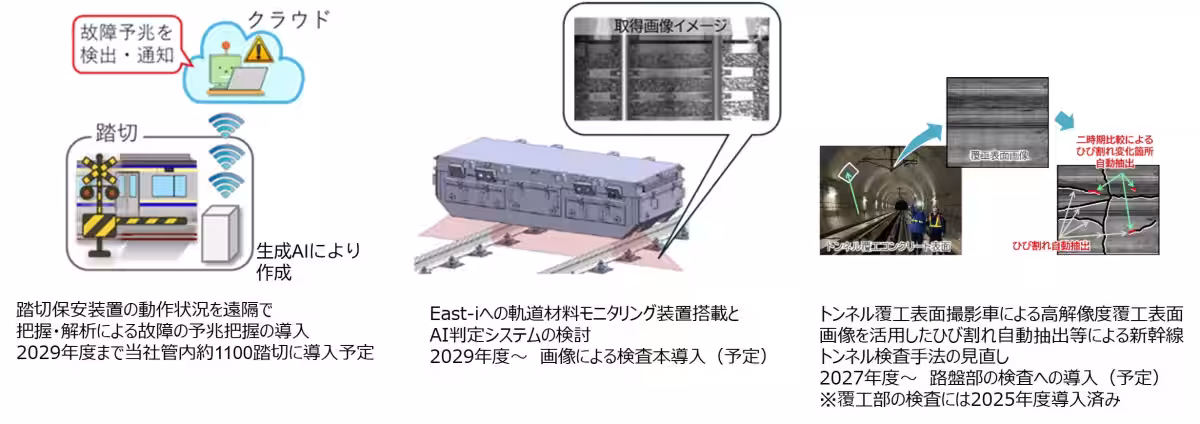

新たにモニタリング技術を導入し、設備の劣化状況を把握します。DX化により故障の予兆を早期に把握し、適切なタイミングで修繕を行います。また、ドローンを利用したリモート点検を実施し、迅速な対応を可能にします。
4. 専門技術者の育成
2027年度までの計画で、技術職採用人数を増加させ、専門的な知識と技術力を向上させる対策を進めています。トレーニングを通じて知識の相互交流を促進し、安全への意識を高めています。
5. 設備維持管理の強化
2026年度は修繕費を増額し、コロナ期以前の設備状態に戻す努力をしています。特に、緊急度の高い設備の補修を優先し、自然災害対策としての計画的な樹木伐採も強化しています。
6. グループ企業との連携強化
メンテナンス業務を効率化し、待遇や作業環境の改善を行うことで、全体の生産性を高めています。これにより、より安全で安定した鉄道輸送の実現を目指しています。
結論
JR東日本は、最近の輸送トラブルを教訓に、これらの新しい取り組みを進めていくことで、安全で安心な鉄道輸送を実現します。お客様の信頼を回復するため、グループ一体で全力を尽くす所存です。
