群馬太田蓄電所の機器搬入完了と今後のスケジュール

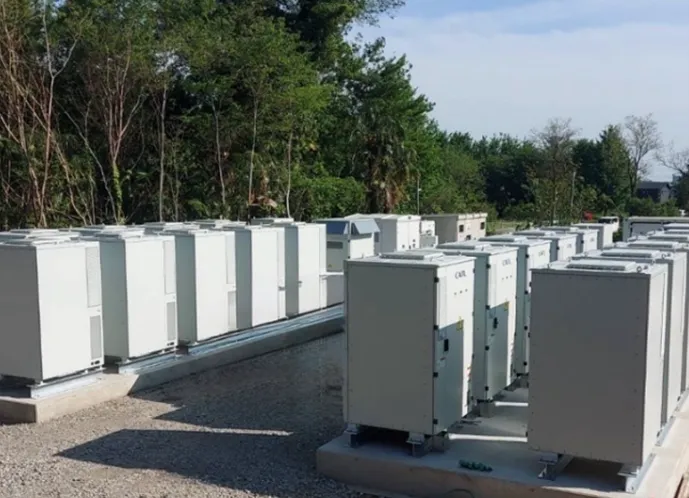

合同会社fantasista battery1は、2025年5月1日付けで群馬太田蓄電所の全機器の搬入と設置作業が完了したことを発表しました。このプロジェクトは、再生可能エネルギーの導入促進や電力安定供給のために重要な役割を果たすことが期待されています。
プロジェクトの概要
群馬太田蓄電所は、エネルギー管理を効率化し、電力の需要と供給のバランスを取るための最先端の蓄電池設備です。これまで、2024年9月に発表したスケジュールに従い、工事や請負契約の締結が行われてきましたが、今回の機器の搬入が無事に完了したことで、次のステップである試運転への道が開かれました。
試運転は2025年6月25日から開始され、運用開始日は2025年8月1日を予定しています。このスケジュールに従って、今後の電力供給がスムーズに行われることが期待されています。
アグリゲーターとの契約
NC MAX WORLD株式会社は、今後アグリゲーターとの正式契約を結び、データ収集を進める方針です。アグリゲーターとは、電力の需給をコントロールする役割を持ち、各電力使用者のエネルギー資源を効率的に活用することを目的としています。この取り組みによって、エネルギーの管理がより強化されることでしょう。
蓄電所の詳細
群馬太田蓄電所は766㎡の地積を有し、2023年12月に売買契約が結ばれ、2024年8月には実際の取得が行われました。この蓄電所の蓄電池容量は8.14MWHと、大規模な電力貯蔵が可能です。
連結業績への影響
今回の機器類の搬入については、当社グループの連結業績に悪影響は見込まれていません。今後、業績に大きな影響を与える可能性のある事象が判明した場合は、その際にも速やかに情報を発信する予定です。
まとめ
群馬太田蓄電所の進捗は、再生可能エネルギーの促進に寄与する重要な一歩です。今後の試運転と運用開始を通じて、電力供給体制の確立が期待されます。エネルギー管理を円滑に行うことで、持続可能な社会の実現に寄与することが望まれています。
