十三の挑戦
2026-04-22 12:14:52

髙松建設が十三で実現した超高層マンションの新たな挑戦

髙松建設が実現した超高層マンション「ジオタワー大阪十三」



大阪市淀川区に位置する超高層分譲マンション「ジオタワー大阪十三」が、髙松建設株式会社の施工により、ついに完成しました。このプロジェクトは、髙松建設が創業の地である十三で新たな一歩を踏み出す重要な事業となっており、2026年4月15日に竣工式が行われ、地域の人々にとって新たなランドマークとなることが期待されています。

創業の地での特別な意味



髙松建設は1917年にその歴史をスタートさせ、以来100年以上にわたって十三地域に根ざして事業を展開してきました。新しいプロジェクトの場所である十三エリアは、同社の原点ともいえる重要な場所であり、その地で超高層住宅の施工に関われることは特別な意義を持つといえます。地域の発展に資することが、髙松建設が目指すまちづくりの核心です。

プロジェクトの全体像

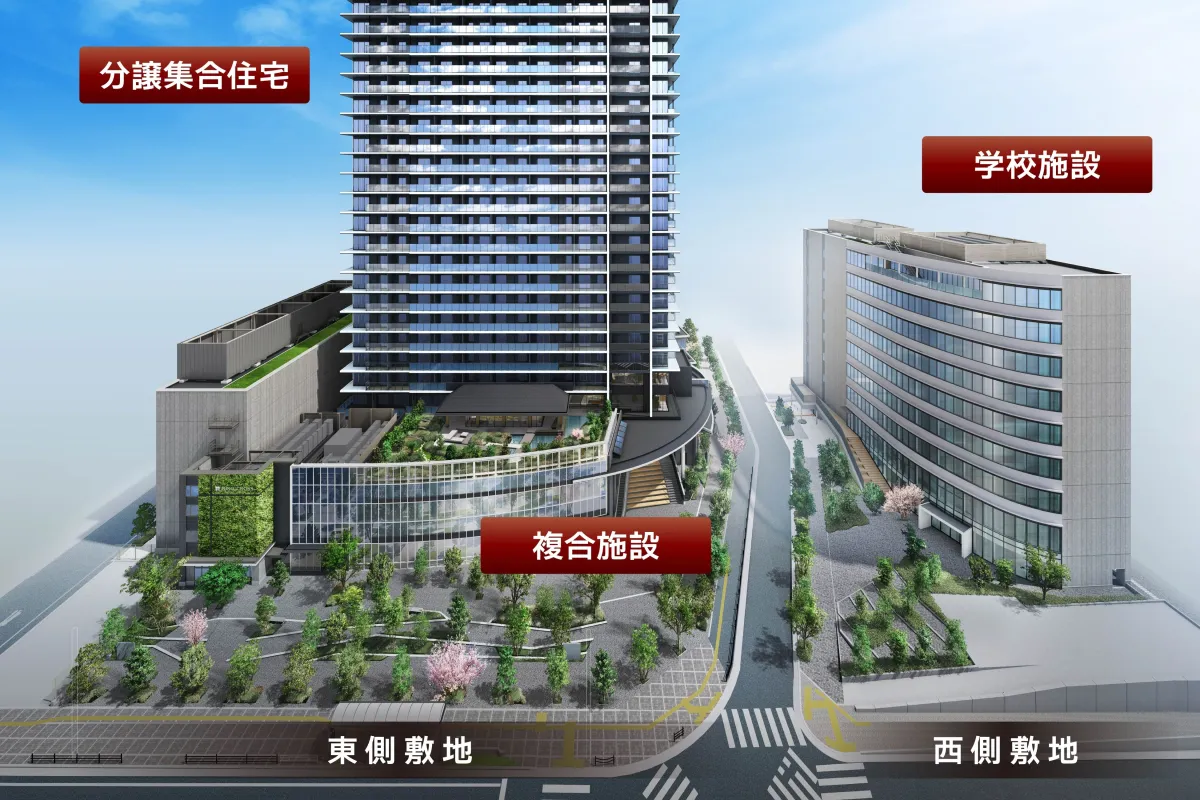

本プロジェクトは、大阪市が取り組む「もと淀川区役所跡地等活用事業」の一環として、阪急阪神不動産株式会社との共同で進行しました。この地域共創型プロジェクトは、「官・民・学」が協力し、十三の新たな活気を生み出すことを目指しています。プロジェクトは、2つの敷地から成り、西側には医療系専門学校の設立が計画されており、2024年4月には開校を予定しています。東側の敷地では712戸の住居を有する「ジオタワー大阪十三」のほか、図書館や子ども向けの保育施設、スーパーマーケットなどが整備されます。

先進的な施工技術



「ジオタワー大阪十三」では、阪急阪神不動産株式会社と提携した鹿島建設による高い施工技術が用いられています。特に、巨大地震に備えた制振工法を取り入れ、地上約100メートルの高さに特別な制御層を設けることで、高い安全性を確保しました。さらに、構造体の上部と下部を分けることで、免震効果をもたらし、居室には開放感を持たせる工夫がなされています。

高度な施工サイクルの確立



施工中は、PCa(プレキャストコンクリート)工事に特化した高精度な施工サイクルが確立され、各工程が安全に順守されるよう配慮しました。また、多様な協力会社との連携によって、情報共有を徹底。安全対策を講じた結果、100万時間以上の施工を行う中で、休業災害ゼロを達成しました。BIM技術を駆使し、事前に施工の精度と生産性を向上させる取り組みも行われました。

今後の展望



髙松建設は、このプロジェクトを通じて得た経験と技術を基に、さらなる都市開発への挑戦を強化していく意向です。地域密着型の企業として、持続可能なまちづくりと社会の価値創造に貢献していく姿勢を変えません。地域の幸せと発展に寄与する企業として、さらなる努力を重ねていくことでしょう。

物件概要


  • - 名称: ジオタワー大阪十三(住宅部分)、JUSO CROSS(低層部施設)
  • - 所在地: 大阪市淀川区十三東一丁目18番14号 他
  • - 用途: 共同住宅、店舗、教育施設、図書館、保育学童施設、事務所
  • - 交通: 阪急電鉄「十三駅」 徒歩3分
  • - 敷地面積: 7,274.86平方メートル
  • - 延床面積: 84,478.53平方メートル
  • - 構造・規模: 鉄筋コンクリート造 一部鉄骨造 地上39階/地下1階建
  • - 住宅総戸数: 712戸
  • - 事業主: 阪急阪神不動産株式会社
  • - 設計: 鹿島建設株式会社一級建築士事務所、株式会社類設計室
  • - 施工: 鹿島・髙松共同企業体

髙松建設の紹介



髙松建設は、創業以来、マンションやオフィスビル、商業施設、医療福祉施設など多岐にわたる建設事業を手掛けてきた総合建設会社です。統合的な体制による高品質な建物づくりが強みであり、地域社会への貢献を軸に事業を推進しています。
